- Ort
- Amalienhof
- Laufzeit
- Bauzeit 2024 bis 2032
- Themen
- Stadtentwicklung; Bauen & Wohnen
- Kosten
- k.A.
- Art der Beteiligung
- Information (ohne Beteiligung)
- Referenznr.
- 2024-00994, bearbeitet am
Das bestehende Umspannwerk ist mit seinen elektrotechnischen Anlagen seit 1970 in Betrieb. Aus Altersgründen müssen die Schaltanlagen im Umspannwerk ersetzt und gegen modernere und leistungsstärkere Anlagen in einem Ersatzneubau abgelöst werden.
Zusätzlich müssen die bestehenden Kabelsysteme im Umfeld des Umspannwerkes zum Teil ausgetauscht und neu verlegt werden.

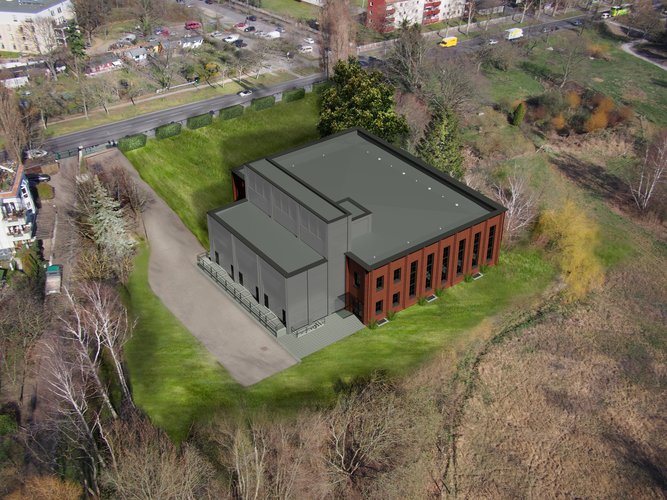

Folgende wesentliche Baumaßnahmen werden für den Ersatzneubau in den kommenden Jahren durchgeführt:
- 2. Quartal 2024 bis 1. Quartal 2025: Baufeldfreimachungen, bauvorbereitende Arbeiten wie das Herstellen der Baugrube und des Verbaus
- 2. Quartal 2025 bis 3. Quartal 2026: Rohbau des Umspannwerk-Neubaus
- 3. Quartal 2026 bis 2031: Ausstattung des Umspannwerks mit den elektrischen Anlagen
- Voraussichtlich ab 2031: Rückbau des alten Umspannwerks
- 2031/2032: Herstellen der Außenanlagen auf dem Grundstück wie Grünflächen oder Beleuchtung.
Weitere Informationen finden Sie hier:
- Art der Beteiligung
-
Information (ohne Beteiligung)
k.A.
Kontaktinformation
Kontakt für Rückfragen
Yvonne Post
Stromnetz Berlin GmbH
Bürger*innendialog
Yvonne Post
10871 Berlin
E-Mail: yvonne.post@stromnetz-berlin.de
Webseite: https://www.stromnetz.berlin/fur-berlin/buerger_innendialog/
